千葉市の外壁塗装工事の工程を解説|実工期とのべ工期・工事の流れを詳しく紹介
- 投稿日:2026年 5月16日
- テーマ:お役立ちコラム
千葉市で外壁塗装を検討する際に知っておきたい「工程」と「工期」
「千葉市 外壁塗装 工程」で検索される方の多くは、
✓外壁塗装はどんな流れで進むのか
✓工事期間はどれくらいかかるのか
✓なぜ工期が長くなるのか
✓実際の生活への影響はあるのか
を気にされています。

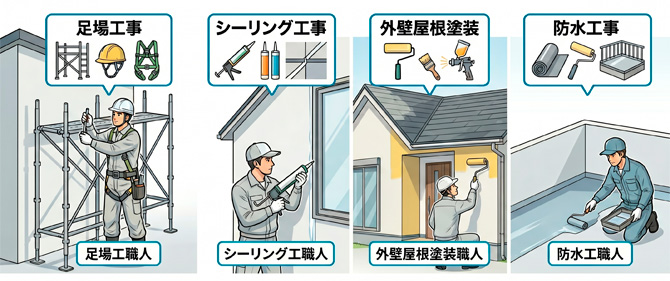

現在の外壁塗装工事は、以前のように1社だけで全工程を施工するケースだけではなく、工程ごとに専門性の高い職人が担当するケースも多くなっています。
例えば、
足場工事
シーリング工事
外壁・屋根塗装
防水工事
など、それぞれ専門分野に分かれて施工されることがあります
そのため、工程間の調整日・乾燥期間・雨天順延などを考慮した「予備日」が必要となり、実際の作業日数よりも「のべ工期」が長くなる傾向があります。
特に千葉市は、海風・湿気・台風など天候の影響を受けやすいため、無理な短縮工事ではなく、余裕を持った工程管理が重要です。
千葉市の外壁塗装工事の工期目安
| 種類 | 期間の目安 | 内容 |
|---|---|---|
| 実工期 | 約15~20日 | 実際に職人が 施工する日数 |
| のべ工期 | 約25~30日以上 | ・雨天 ・乾燥待ち ・工程間調整 ・予備日 を含めた全体期間 |
外壁塗装では、塗料やシーリング材の乾燥時間を十分に確保する必要があります。
雨天や高湿度の日に無理に施工すると、塗膜不良や防水性能低下につながる可能性があります。
そのため、実工期だけではなく、「のべ工期」でスケジュールを考えることが大切です。
千葉市の外壁塗装工事の工程一覧

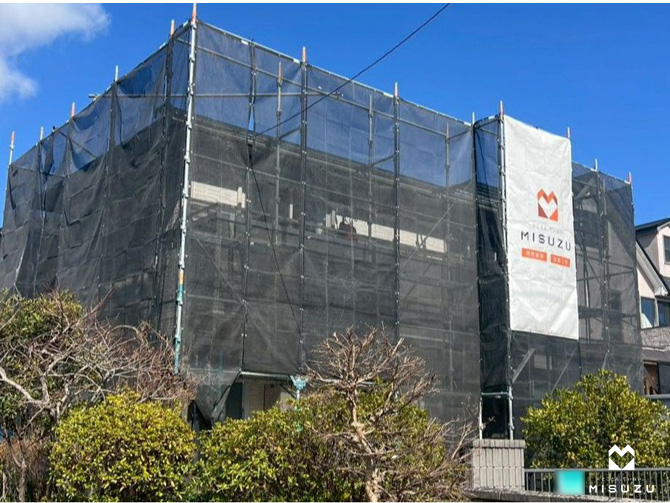

1.足場設置(1日)

最初に建物全体へ足場を設置します。
安全な施工と品質確保のために必要な工程であり、飛散防止ネットも同時に設置します。
【主な内容】
・足場組立
・飛散防止ネット設置
・安全確認

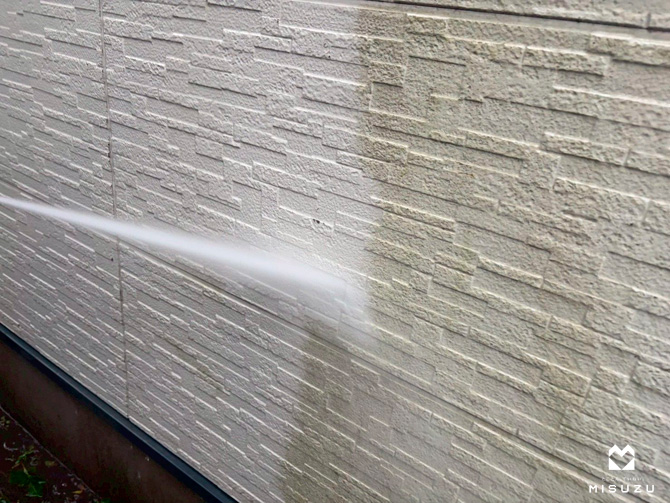

2.高圧洗浄(1日)

外壁や屋根に付着した汚れ、コケ、旧塗膜などを高圧洗浄で除去します。
洗浄不足があると塗料の密着性が低下するため、塗装前の重要工程となります。
【主な内容】
・外壁洗浄
・屋根洗浄

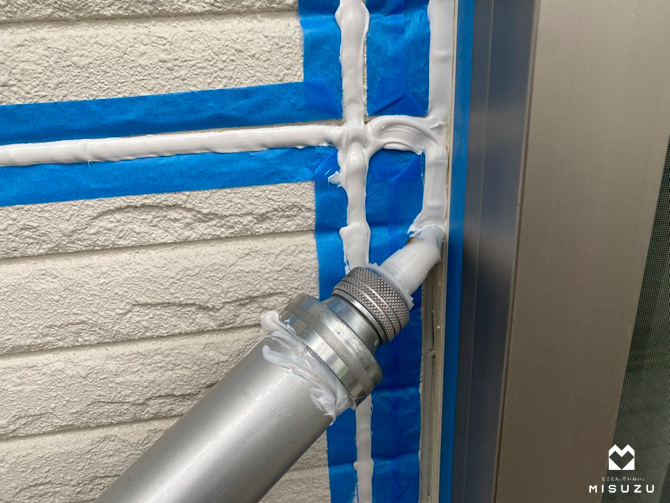

3.下地補修(1日~4日)

塗装前に、建物の劣化部分を補修します。
下地処理の品質によって、塗装後の耐久性が大きく変わります。
【主な内容】
・クラック(ひび割れ)補修
・シーリング工事
・外壁欠損補修

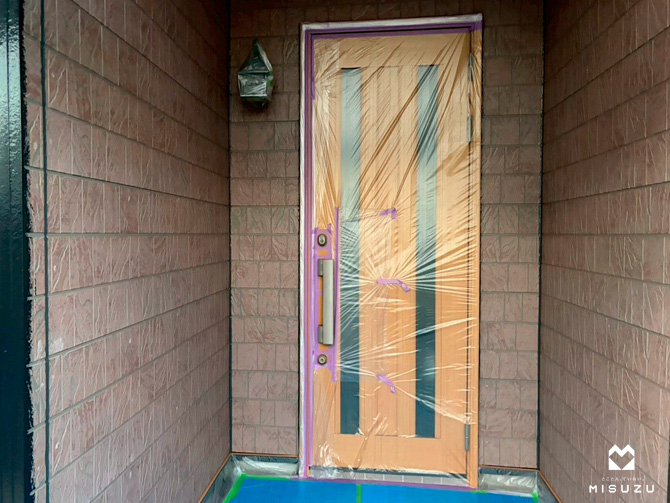

4.養生作業(1日~2日)

塗料が付着しないように、窓・玄関・床・設備などをビニールで保護します。
【主な内容】
・窓養生
・玄関養生
・床面保護
・設備保護

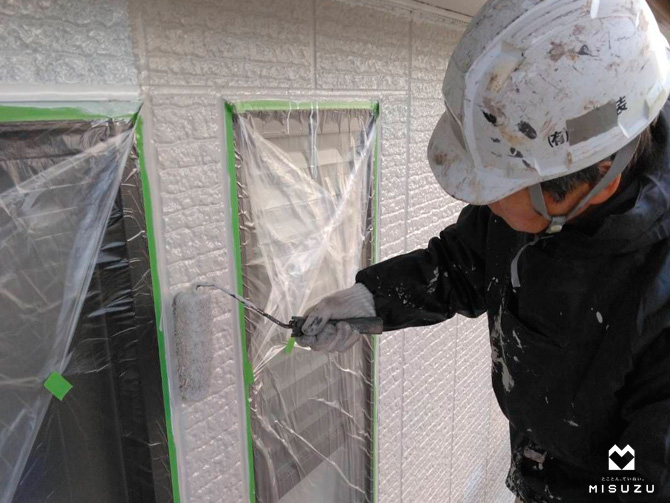

5.外壁塗装(3日~4日)

外壁塗装は、下塗り・中塗り・上塗りの3工程で施工するのが一般的です。
塗膜の厚みや乾燥時間を適切に守ることで、塗料本来の耐久性能を発揮できます。
【主な内容】
・下塗り
・中塗り
・上塗り

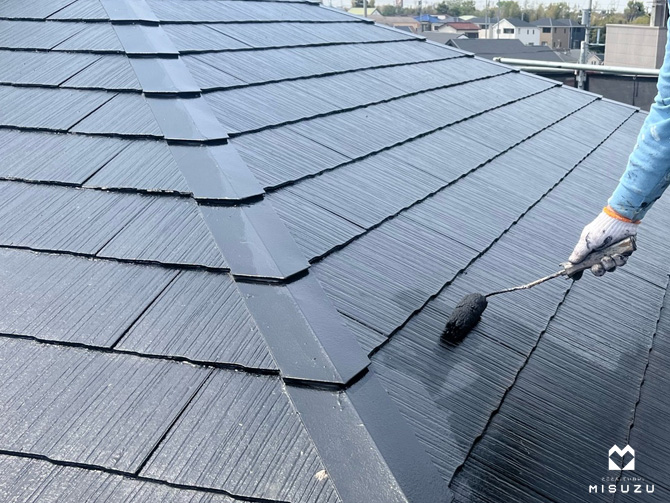

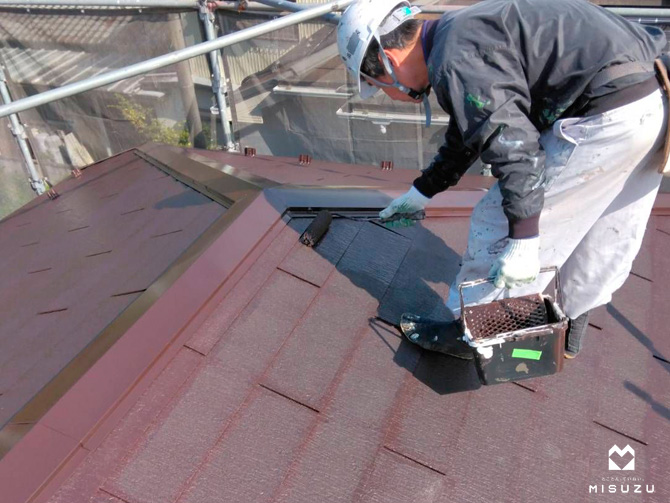

6.屋根塗装(2日~3日)

屋根は紫外線や雨風の影響を最も受けやすい部分です。
外壁と同時施工することで、足場費用を効率化できます。
【主な内容】
・下塗り
・中塗り
・上塗り

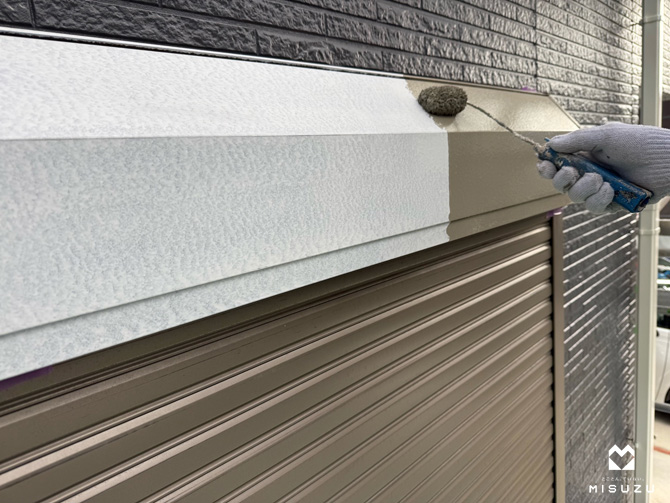

7.付帯塗装(3日~5日)

外壁以外の付帯部分を塗装します 。
【主な付帯部】
・雨樋
・破風板
・軒天
・水切り
・シャッターボックス
・雨戸
細部まで施工することで、建物全体の美観と耐久性が向上します 。

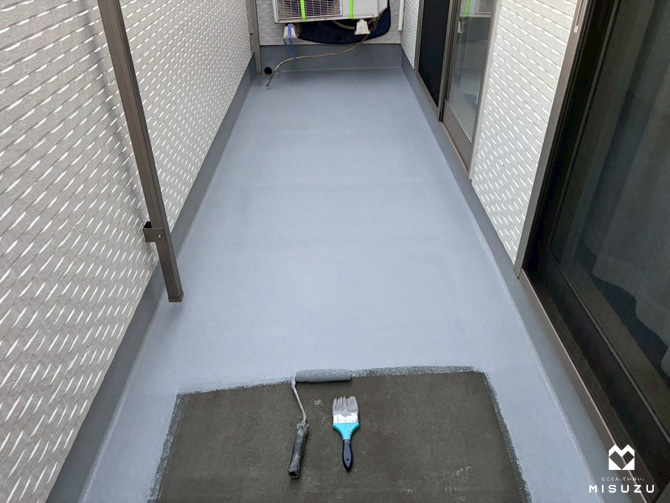

8.バルコニー防水(1日)

バルコニー床面の下地補修や防水の再施工を行います。
防水性能が低下すると、雨漏りや下地腐食の原因となるため、定期的なメンテナンスが重要です。
【主な内容】
・下地補修
・防水層再施工
・ドレン確認

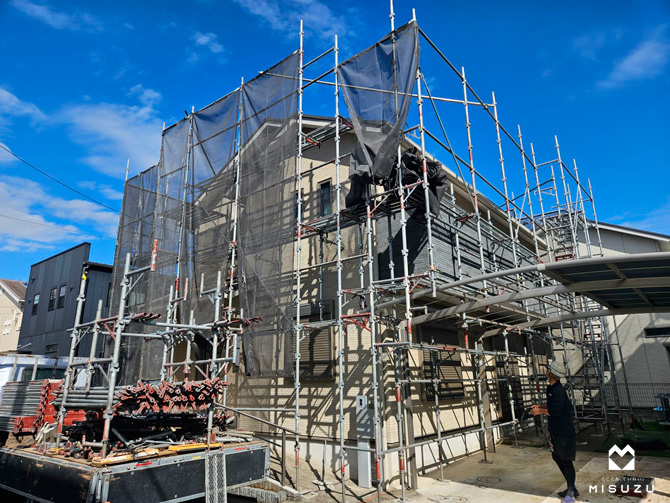

9.足場解体・清掃(1日)

最終確認後、足場を解体します 。
周辺清掃を行い、工事完了となります 。
実工期とのべ工期の違い

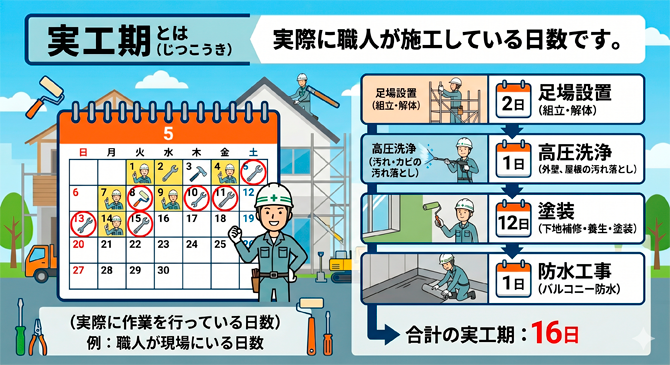

実工期とは

実際に職人が施工している日数です 。
足場設置、高圧洗浄、塗装、防水工事などの作業日数を指します 。

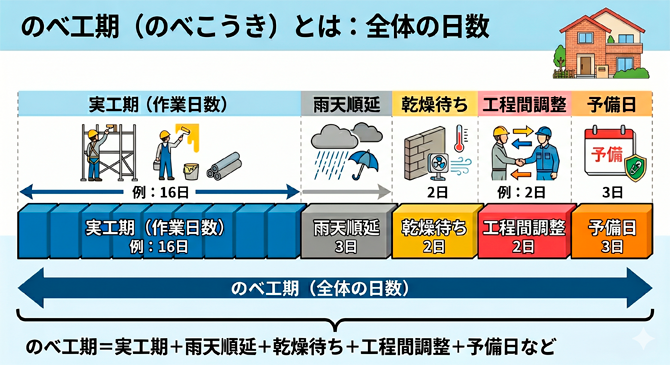

のべ工期とは

実工期に加えて
・雨天順延
・乾燥待ち
・工程間調整
・予備日
などを含めた全体の日数です
現在の外壁塗装工事では、工程ごとに専門性の高い職人が担当するケースも増えているため、工程間の調整期間が必要となり、のべ工期が長くなる傾向があります。

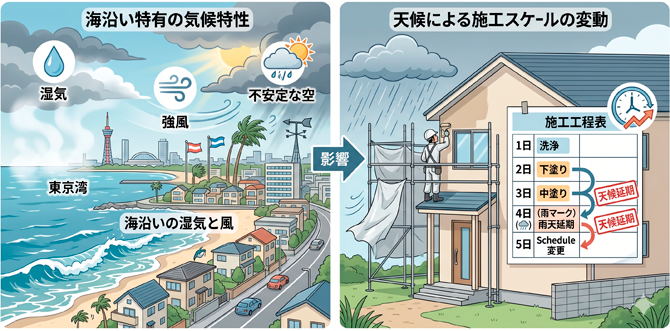

千葉市で外壁塗装工事の工期が長くなる理由

千葉市は海沿いエリア特有の湿気や風の影響を受けやすく、天候条件によって施工スケジュールが変動しやすい地域です。
特に以下のような場合は、工期延長が発生することがあります。
【工期が延びる主な要因】
・雨天
・強風
・高湿度
・台風接近
・下地劣化の追加補修
・シーリング乾燥時間確保
・防水材乾燥待ち
品質を優先するため、無理な短縮工事は避けることが重要です。
専門家の声|株式会社みすず 代表 綿谷 康伸

現在の外壁塗装工事では、足場・シーリング・塗装・防水など、工程ごとに専門性の高い職人が担当するケースも多くなっています。
そのため、各工程間の調整日や乾燥待ち、天候順延を考慮した予備日が必要となり、実工期より「のべ工期」が長くなる傾向があります。
特に千葉市のように海風や湿気の影響を受けやすい地域では、無理のない工程管理が塗膜品質や防水性能の確保につながります。
千葉市の外壁塗装施工事例
千葉市若葉区|築9年戸建て住宅
| 工事内容 | ・外壁塗装 ・シーリング工事 ・バルコニー防水 |
|---|---|
| 実工期 | 18日 |
| のべ工期 | 25日 |
| 延長理由 | ・雨天順延2日 ・シーリング乾燥待ち ・工程間調整 |
| 外壁塗料 | スーパーセランフレックス |
工事の流れ

1.足場設置

2.洗浄作業

3.シーリング工事

4.外壁塗装

5.細部塗装

6.バルコニー防水
千葉市稲毛区|築29年戸建て住宅
| 工事内容 | ・外壁塗装 ・屋根塗装 ・附帯塗装 ・シーリング工事 |
|---|---|
| 実工期 | 22日 |
| のべ工期 | 29日 |
| 延長理由 | ・雨天順延5日 ・工程間調整 |
| 外壁塗料 | GW無機ゼット |
| 屋根塗料 | マルチコート・ハイグロストップ |
| 附帯塗料 | 弱溶剤2液フッソ |
| シーリング材 | SRシールH100 |
工事の流れ

1.足場設置

2.洗浄作業

3.シーリング工事

4.外壁塗装

5.屋根塗装

6.細部塗装
FAQ.よくある質問
- 千葉市の外壁塗装工事は何日かかりますか?
- 一般的な戸建て住宅では、実工期は約15~20日、のべ工期は約25~30日以上が目安です。
- なぜ実工期より、のべ工期が長いのですか?
- 現在は、足場・塗装・シーリング・防水などを工程ごとに専門性の高い職人が担当するケースも多く、工程間調整や乾燥期間が必要になるためです。
- 外壁塗装ではどのような工程がありますか?
-
一般的には、
・足場設置
・高圧洗浄
・下地補修
・養生
・外壁塗装
・屋根塗装
・付帯塗装
・バルコニー防水
・足場解体
という流れで進みます。 - バルコニー防水では何をしますか?
- 下地補修や防水層の再施工、ドレン確認などを行います。
千葉市で外壁塗装をご検討中の方へ
外壁塗装は、単に塗料を塗る工事ではなく、下地補修・シーリング・防水・乾燥時間まで含めた工程管理が重要です。
特に千葉市では、海風や湿気、台風シーズンなど地域特有の環境を考慮した施工計画が、塗膜の耐久性や防水性能に大きく影響します。
「実工期」と「のべ工期」をしっかり説明し、無理のない施工スケジュールを提案してくれる会社を選ぶことが大切です。
外壁塗装・屋根塗装・防水工事のご相談はこちら
✅外壁塗装の工程について詳しく知りたい
✅工期がどれくらいかかるのか相談したい
✅シーリングや防水の状態を点検したい
✅千葉市で信頼できる塗装会社を探している
このような方は、お気軽にご相談ください。
お電話でのお問い合わせ:0120-35-4152
メールアドレス:info@misuzu-r.co.jp
公式LINE:LINEでお問い合せ
予約カレンダー:オンライン予約はこちら
対応エリア:千葉市・市原市・四街道市・袖ケ浦市・木更津市・君津市・東金市・大網白里市・茂原市
所在地:〒260-0824 千葉県千葉市中央区浜野町885-2
\ 現地調査・見積もり・劣化診断無料対応! /
